محاسبه ROI اتوماسیون صنعتی و دوره بازگشت سرمایه

مدل عملی محاسبه بازگشت سرمایه اتوماسیون صنعتی، همراه با ابزار تعاملی و چک‌لیست داده‌های مالی و تولید.

محاسبه ROI اتوماسیون صنعتی و دوره بازگشت سرمایه ربات صنعتی
ابزار تعاملی رایگان ROI

قبل از خرید ربات، بازگشت سرمایه پروژه را با داده واقعی بررسی کنید

این ویدیوی کوتاه مسیر استفاده از ابزار ROI راه نیک را نشان می‌دهد: تعریف مسئله و منافع قابل تحقق، ورود هزینه‌ها و اعداد واقعی پروژه، سپس مشاهده دوره بازگشت، صرفه‌جویی و تحلیل سناریو. خروجی ابزار بر پایه داده‌های ورودی شماست و جایگزین امکان‌سنجی فنی پروژه نیست.

ویدیوی ۲۹ ثانیه‌ای • پخش با انتخاب کاربر
نمونه استفاده از ابزار محاسبه ROI اتوماسیون صنعتی راه نیک
تصمیم اقتصادی اتوماسیون

محاسبه ROI اتوماسیون صنعتی باید بر پایه جریان نقدی قابل اثبات باشد، نه عددهای خوش‌بینانه فروش

دوره بازگشت سرمایه، یک فیلتر مفید برای مقایسه پروژه‌هاست؛ اما فقط زمانی معنا دارد که هزینه کامل سیستم و منفعت واقعی آن ثبت شود. در پروژه رباتیک، قیمت بازوی ربات تنها یکی از اجزای سرمایه‌گذاری است. طراحی گریپر، فیکسچر، برق و کنترل، ایمنی، نرم‌افزار، نصب، توقف راه‌اندازی، آموزش و نگهداری هم باید وارد مدل شوند.

از طرف دیگر، منفعت پروژه فقط «حذف اپراتور» نیست. افزایش ظرفیت قابل فروش، کاهش ضایعات، کاهش دوباره‌کاری، آزادشدن زمان ماشین، کاهش آسیب محصول و کاهش مواجهه نفر با خطر می‌توانند ارزش ایجاد کنند؛ اما هر منفعت باید قابل اندازه‌گیری و قابل انتساب به پروژه باشد.

تعریف درست شاخص

ROI، Payback و TCO را با هم اشتباه نکنید

دوره بازگشت سرمایه

مدت‌زمان لازم تا منفعت خالص تجمعی، سرمایه‌گذاری اولیه و هزینه‌های یک‌باره را جبران کند.

بازده سرمایه‌گذاری

نسبت منفعت خالص در یک افق زمانی مشخص به کل سرمایه‌گذاری؛ مثلاً سه یا پنج سال.

هزینه مالکیت کل

خرید، مهندسی، نصب، نرم‌افزار، سرویس، قطعات، انرژی، توقف و هزینه پایان عمر در دوره بهره‌برداری.

دوره بازگشت سادهسرمایه‌گذاری کل ÷ منفعت خالص ماهانه

برای پروژه‌های بزرگ یا بلندمدت، ارزش زمانی پول، نرخ تنزیل، مالیات، تورم و هزینه تأمین مالی باید در مدل مالی کارخانه اضافه شوند. ابزار این صفحه برای غربالگری اولیه طراحی شده است.

سمت هزینه

هزینه پروژه را به بازوی ربات محدود نکنید

گروه هزینه نمونه اقلام ریسک پنهان
تجهیزات اصلی ربات، کنترلر، Teach Pendant، منبع فرآیند آپشن نرم‌افزاری یا سخت‌افزاری جاافتاده
مکانیک گریپر، فیکسچر، پایه، کانوایر، پوزیشنر تغییر دیرهنگام قطعه یا تلرانس
برق و کنترل تابلو، PLC، HMI، شبکه، سنسور و کابل‌کشی رابط نامشخص با ماشین موجود
ایمنی فنس، اینترلاک، اسکنر، پرده نوری، Safety PLC اصلاح Layout پس از ارزیابی ریسک
مهندسی و راه‌اندازی شبیه‌سازی، برنامه‌نویسی، نصب، تست و آموزش افزایش زمان حضور در کارخانه
بهره‌برداری مصرفی، سرویس، قطعه یدکی، انرژی و بکاپ توقف ناشی از نبود قطعه یا مهارت
سمت منفعت

فقط منافع قابل تحقق را وارد مدل کنید

منافع مستقیم

  • کاهش زمان بیکاری ماشین
  • کاهش هزینه اضافه‌کاری
  • کاهش ضایعات و دوباره‌کاری
  • افزایش تولید قابل فروش
  • کاهش مصرف مواد یا ابزار
  • کاهش توقف‌های تکراری

منافع مهم اما دشوارتر برای قیمت‌گذاری

  • پایداری کیفیت
  • کاهش ریسک ارگونومی و حادثه
  • رهگیری بهتر داده تولید
  • انعطاف در شیفت‌بندی
  • جذب سفارش جدید
  • کاهش وابستگی به مهارت کمیاب
قاعده محافظه‌کارانه:

افزایش ظرفیت فقط زمانی منفعت مالی است که بازار، مواد اولیه، ماشین پایین‌دست و سرمایه در گردش توان استفاده از آن را داشته باشند. فروش اسمی را به‌جای سود ناخالص قابل تحقق وارد نکنید.

مدیریت عدم قطعیت

سه سناریو بسازید و متغیرهای حساس را جدا کنید

محافظه‌کارانه

منافع کمتر، Ramp-up طولانی‌تر، نگهداری بیشتر و ظرفیت فروش محدودتر.

پایه

داده‌های میانگین واقعی خط، نرخ ضایعات ثبت‌شده و زمان سیکل تأییدشده.

خوش‌بینانه

برای نمایش سقف فرصت؛ نباید مبنای تنها تصمیم سرمایه‌گذاری باشد.

حداقل روی زمان سیکل، نرخ بهره‌برداری، هزینه توقف، نرخ ضایعات، هزینه نگهداری و مدت عمر محصول تحلیل حساسیت انجام دهید. اگر تغییر کوچک در یکی از این پارامترها نتیجه را کاملاً عوض می‌کند، پروژه نیازمند داده دقیق‌تر یا اجرای پایلوت است.

داده ورودی

اطلاعاتی که از تولید، مالی و نگهداری باید جمع شود

  • زمان سیکل واقعی و توزیع آن در شیفت
  • زمان توقف و علت‌های پرتکرار
  • تیراژ، ضایعات و دوباره‌کاری
  • هزینه نیروی مستقیم و اضافه‌کاری
  • سود ناخالص هر واحد قابل فروش
  • هزینه تعمیرات و قطعات فعلی
  • عمر محصول و برنامه تغییر مدل
  • فضا و توقف موردنیاز نصب
تصمیم مرحله‌ای

پروژه را از چهار دروازه عبور دهید

  1. ارزش مسئله: گلوگاه یا ریسک فعلی با داده اندازه‌گیری شده است.
  2. امکان‌پذیری فنی: قطعه، دسترسی، سیکل، ایمنی و یکپارچه‌سازی قابل حل‌اند.
  3. توجیه اقتصادی: TCO، سناریوها و هزینه توقف نصب مشخص‌اند.
  4. آمادگی بهره‌برداری: مالک خط، نگهداری، آموزش، قطعات یدکی و معیار پذیرش تعیین شده‌اند.
ابزار تصمیم‌گیری اقتصادی

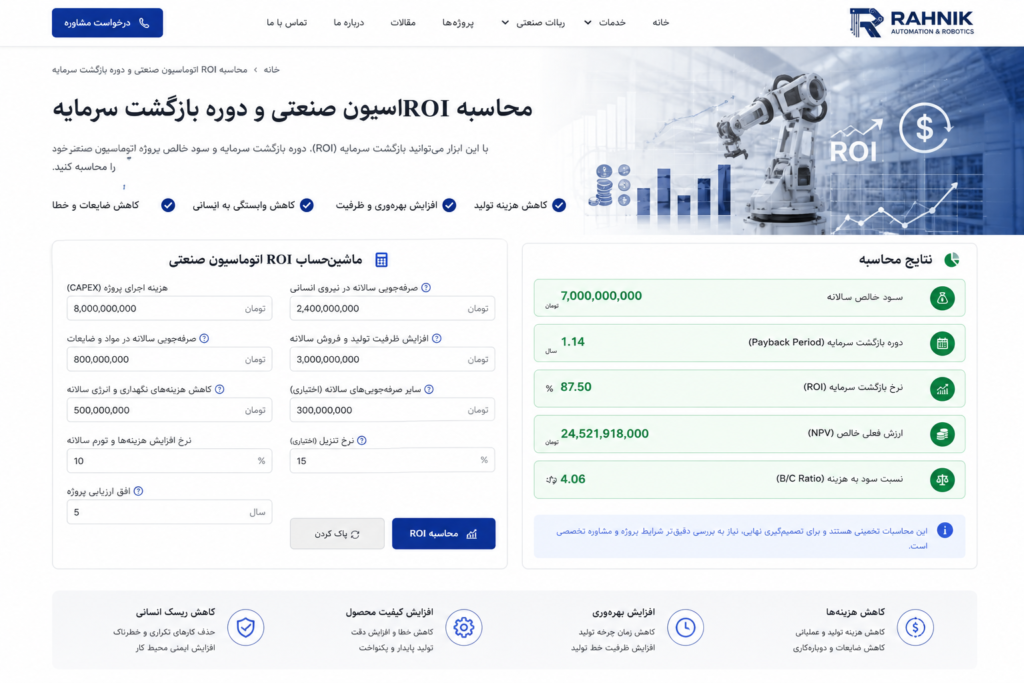

مدل اولیه ROI اتوماسیون صنعتی

اعداد را با سناریوی محافظه‌کارانه وارد کنید. خروجی برای غربالگری پروژه است و جای مدل مالی مصوب کارخانه را نمی‌گیرد.

منفعت خالص ماهانه—
دوره بازگشت—
ROI سه‌ساله—
نقطه سربه‌سر سالانه—

برای نتیجه، سرمایه‌گذاری و حداقل یک منفعت را وارد کنید.

پشتوانه علمی و فنی

منابع معتبر و مطالعه بیشتر

این فهرست برای مطالعه عمیق‌تر و کنترل تصمیم‌های مهندسی تهیه شده است.
متن استانداردهای پولی باید از مرجع رسمی خریداری و در زمان اجرای پروژه
با الزامات قانونی محل نصب تطبیق داده شود.


  1. Automation 101: How to Plan for Successful Implementation

    — NIST MEP National Network, 2025 — راهنمای عمومی برنامه‌ریزی اتوماسیون برای تعریف مسئله، تشکیل تیم پروژه، ارزیابی آمادگی و اجرای مرحله‌ای.

  2. Best Practices for the Integration of Collaborative Robots into Workcells

    — NIST Advanced Manufacturing Series 100-41, 2021 — چارچوب عملی انتخاب کاربرد، امتیازدهی فرصت‌های اتوماسیون و بررسی بازگشت سرمایه در کارخانه‌های کوچک و متوسط.

  3. Method for Assessing the Total Cost of Ownership of Industrial Robots

    — Procedia CIRP, 2016 — این مقاله بر اهمیت هزینه مالکیت کل، فراتر از قیمت اولیه بازوی ربات، در تصمیم سرمایه‌گذاری تأکید دارد.

  4. Industrial Process Improvement by Automation and Robotics

    — Machines, 2023 — مروری بر اثر اتوماسیون و رباتیک در بهبود فرآیند، همراه با توجه به هزینه، پیچیدگی و الزامات پیاده‌سازی.
پرسش‌های متداول

پاسخ کوتاه به پرسش‌های تصمیم‌ساز

ROI اتوماسیون صنعتی فقط با کاهش نیروی انسانی محاسبه می‌شود؟

خیر. افزایش ظرفیت، کاهش ضایعات، کاهش توقف، پایداری کیفیت، کاهش دوباره‌کاری و آزادشدن ظرفیت ماشین نیز می‌توانند منفعت اقتصادی ایجاد کنند. فقط منافع قابل اندازه‌گیری و قابل انتساب به پروژه باید وارد مدل شوند.

دوره بازگشت سرمایه مناسب چند ماه است؟

عدد ثابت و جهانی وجود ندارد. حساسیت توقف خط، عمر محصول، هزینه سرمایه، ریسک فناوری و سیاست سرمایه‌گذاری کارخانه تعیین می‌کند چه دوره‌ای پذیرفتنی است. بهتر است سناریوی خوش‌بینانه، پایه و محافظه‌کارانه جدا محاسبه شوند.

آیا هزینه توقف نصب باید در ROI لحاظ شود؟

بله. توقف برنامه‌ریزی‌شده برای نصب، تست، آموزش و افزایش تدریجی تولید بخشی از هزینه واقعی پروژه است و باید همراه با هزینه فرصت تولید در مدل مالی دیده شود.

چطور منفعت افزایش ظرفیت را واقعی محاسبه کنیم؟

فقط ظرفیتی ارزش مالی دارد که امکان فروش، تأمین مواد، نیروی پشتیبان و عملیات پایین‌دست آن وجود داشته باشد. بهتر است سود ناخالص قابل تحقق، نه فروش اسمی، وارد محاسبه شود.

چرا ROI پیش از شبیه‌سازی زمان سیکل قابل اتکا نیست؟

چون بخش بزرگی از منفعت پروژه به ظرفیت واقعی وابسته است. زمان حرکت ربات، انتظار ماشین، تغذیه قطعه، بازرسی و خطاها باید در یک مدل سیکل واقعی دیده شوند.

تصمیم مهندسی پیش از خرید

انتخاب تجهیز باید از داده واقعی فرآیند شروع شود، نه از کاتالوگ

Payload، Reach یا قیمت اسمی فقط بخشی از تصمیم هستند. مسیر حرکت، اینرسی، زمان سیکل، فضای نصب، ابزار، ایمنی، خدمات و هزینه یکپارچه‌سازی باید کنار هم دیده شوند.

تعریف مسئله و سناریوها

مرزبندی فرآیند، ظرفیت هدف و گزینه‌های قابل مقایسه.

غربال تجهیزات

بررسی ظرفیت، دسترسی، کنترلر، ارتباطات و شرایط محیطی.

تحلیل ریسک و هزینه کل

درنظرگرفتن ابزار، فیکسچر، کنترل، ایمنی، نصب و نگهداری.

پیشنهاد مسیر اجرا

تهیه مبنای فنی برای استعلام، شبیه‌سازی یا نمونه‌سازی.

شواهد اجرایی راه نیک

طراحی، ساخت و تست در محیط مهندسی

تصاویر زیر از مستندات و دارایی‌های راه نیک انتخاب شده‌اند؛ هدف، نشان‌دادن روند مهندسی و اجراست، نه جایگزین‌کردن مشخصات فنی پروژه با تصاویر تبلیغاتی.

تحلیل و شبیه‌سازی مهندسی در راه نیک
تحلیلتحلیل و شبیه‌سازی مهندسی در راه نیک
طراحی CAD و بررسی تجهیزات رباتیک
طراحیطراحی CAD و بررسی تجهیزات رباتیک
جلسه فنی راه نیک با مجموعه داتیس
جلسه فنیجلسه فنی راه نیک با مجموعه داتیس
برای بررسی اولیه

چه اطلاعاتی بفرستید و چه خروجی‌ای انتظار داشته باشید؟

اطلاعات مفید برای امکان‌سنجی

  • فیلم یک سیکل کامل فرآیند
  • وزن، ابعاد و نقشه قطعه/ابزار
  • زمان سیکل و ظرفیت هدف
  • فضای نصب و تجهیزات موجود

خروجی مهندسی متناسب با دامنه پروژه

  • ماتریس مقایسه گزینه‌ها
  • فرضیات و محدودیت‌های تصمیم
  • دامنه تقریبی تجهیزات جانبی
  • گام بعدی برای امکان‌سنجی
بررسی اولیه پروژه

نتیجه ROI را با داده‌های پروژه خودتان بررسی کنید

اگر برای برآورد بازگشت سرمایه به اعداد دقیق‌تر خط، ظرفیت یا هزینه‌ها نیاز دارید، اطلاعات اولیه پروژه را ارسال کنید.

  • فرآیند فعلی و مشکل اصلی
  • ظرفیت یا زمان سیکل هدف
  • ابعاد/وزن قطعه و فضای نصب در صورت وجود
ارسال فیلم یا تصویر پروژه در واتساپ ←

این فرم برای بررسی اولیه است؛ قیمت و راهکار نهایی پس از دریافت داده فنی کافی مشخص می‌شود.

تماس واتساپ بررسی پروژه
